Navigation überspringen
contentheaderslide_c

Salzburger Lokalbahn 2020+

Baumassnahmen

  • Modernisierungsoffensive
  • zweigleisiger Ausbau
  • Sanierungen und Erhaltungsmaßnahmen

Salzburger Lokalbahn 2020+

Die Salzburger Lokalbahn ist die Hauptschlagader des öffentlichen Verkehrs auf der Achse Salzburg – Oberndorf – Lamprechtshausen – Ostermiething und verbindet so Regionen der Bundesländer Oberösterreich und Salzburg mit der Stadt Salzburg. In den vergangenen Jahren konnten im Rahmen des Mittelfristigen Investitionsprogramms (MIP) bereits wichtige Bestandsverbesserungen mit Unterstützung der öffentlichen Hand umgesetzt werden.

Um den Mobilitätsbedürfnissen der Bevölkerung entlang dieser wichtigen Verkehrsachse Rechnung zu tragen sowie den zukünftigen Fahrplan durch den Ausbau der Südstrecke aufrechtzuerhalten, werden in den nächsten Jahren – neben der laufenden Instandhaltung – weitere Investitionen in die Strecke und in den Fuhrpark der Salzburger Lokalbahn erfolgen.

contentmedia

Der Stufen-Fahrplan

Das Projekt „Salzburger Lokalbahn 2020+“ ist in einen Stufen-Fahrplan eingeteilt, der die Salzburger Lokalbahn kurz-, mittel- und langfristig attraktiv und zukunftsorientiert entsprechend der stark steigenden Nachfrage gestalten soll.

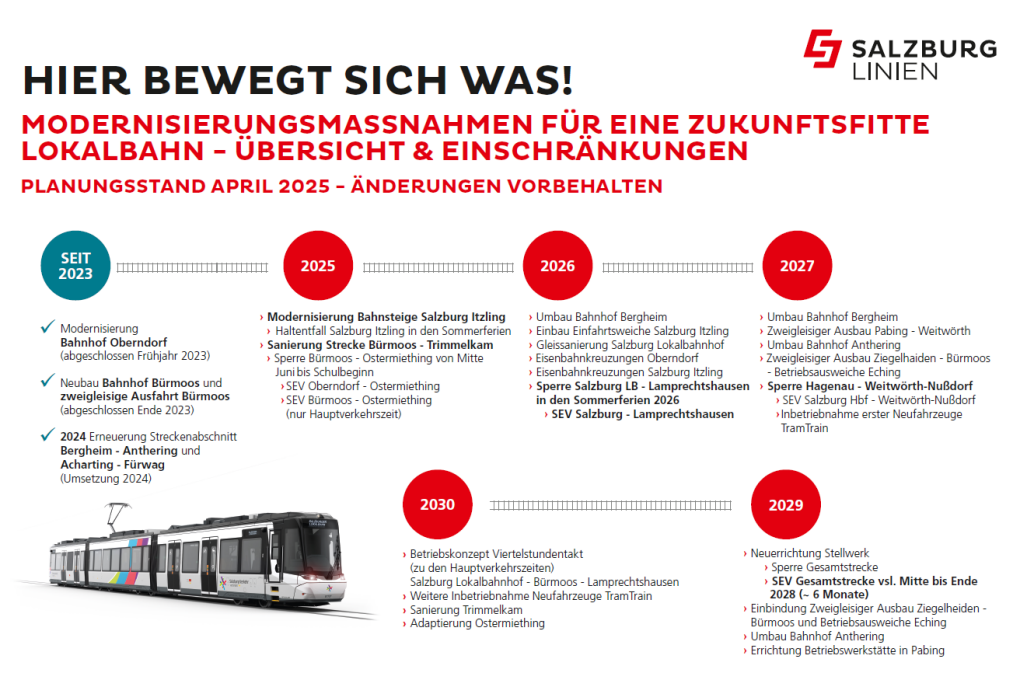

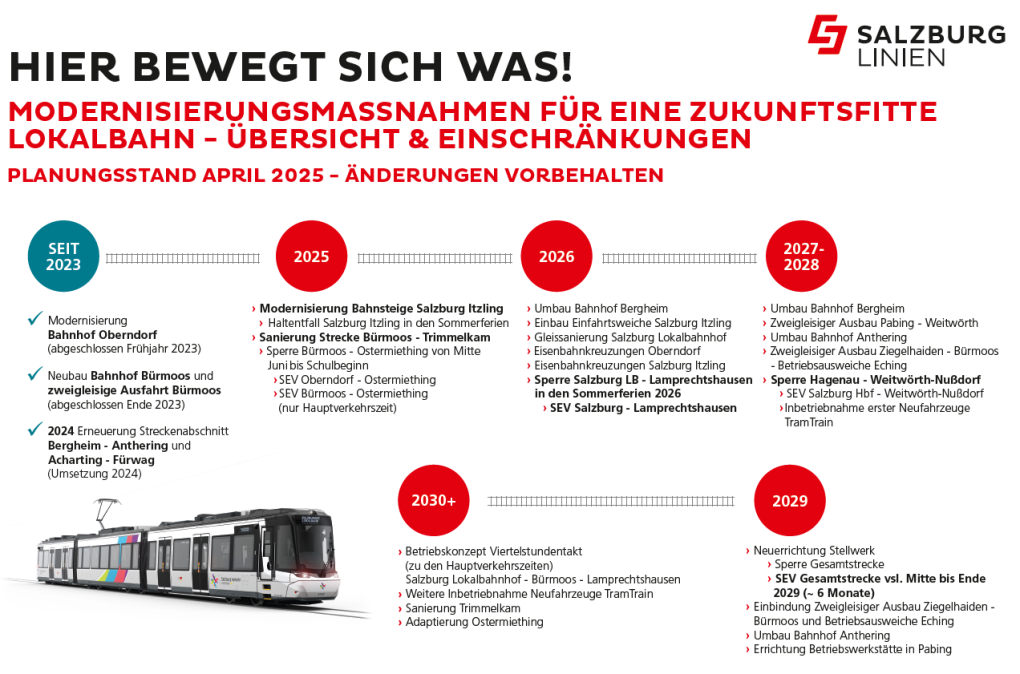

Zielfahrplan
2023

Ausweitung/Schließung Taktlücke in der Hauptverkehrszeit

Der Zielfahrplan 2023 ist die erste Stufe des Maßnahmenpaketes. Mit dieser Maßnahme wird der dichte Fahrplan auf den Linien S1 und S11 in der Früh bis 9 Uhr verlängert. Am Nachmittag werden die Taktlücken geschlossen. Damit wird zwischen 13 und 20 Uhr ein lückenloser dichter Fahrplan auf der Linie S1 angeboten.

Zielfahrplan 2028/2029

Zusätzliche Züge in Hauptverkehrszeit

Bis zum Jahr 2028/2029 soll der Bahnhof Bergheim zweigleisig verlängert sowie weitere zweigleisige Abschnitte zwischen Haidenöster und Bürmoos, Eching und St. Georgen sowie die zweigleisige Ausfahrt Anthering errichtet werden. Durch diese Maßnahmen ergibt sich die Möglichkeit eines 15-Minuten-Takts in beiden Fahrtrichtungen (zwischen Salzburg und Bürmoos).

  • Neubau Bahnhof Bergheim inkl. zweigleisige Ausfahrt bis Schlachthof
    (geplanter Baubeginn ab 2025)

  • Zweigleisiger Ausbau Haidenöster – Bürmoos
    Zulegung eines zweiten Gleises von Haidenöster bis zur Einfahrt Bürmoos (geplanter Baubeginn ab 2026)
  • Zweigleisiger Ausbau Eching – St. Georgen
    Zulegung eines zweiten Gleises nach der Haltestelle Eching, um im Halbstundentakt auf der Linie S11 noch bessere Anschluss- und Weiterreisemöglichkeiten in Bürmoos zur S1 anbieten zu können
    (Baubeginn voraussichtlich ab 2026)

  • Zweigleisige Ausfahrt Anthering (Baubeginn ab 2027)

  • Neue Garnituren der Salzburger Lokalbahn inklusive neuer Werkstätte ab 2027

  • Modernisierung Sicherungstechnik (ab 2028+)
Zielfahrplan
2030+

Verdichtung Fahrplan auf 7,5-Minuten-Takt und Verlängerung bis Mirabell S-Link


Durch die geplanten Maßnahmen im Zielfahrplan 2030+ ist eine Verdichtung des Fahrplans zwischen Salzburg Hbf. und Bergheim auf einen 7,5-Minuten-Takt möglich.

  • Neubau Bahnhof Anthering inkl. zweigleisige Ausfahrt Richtung Acharting (geplanter Baubeginn ab 2027)
    Bahnhofsumbau ab 2028

  • Neubau Bahnhof Salzburg Itzling (Baubeginn ab 2030)

  • Zweigleisige Ausbau zwischen Itzling und Bergheim (Baubeginn ab 2031)

Die Baumassnahmen im Überblick

Bahnhofs- und Haltestellenoffensive
  • Modernisierung Haltestellen (laufend)
  • Ausbau P+R und B+R-Anlagen (laufend)
  • Neubau Bahnhof Bürmoos (abgeschlossen 2023)
  • Modernisierung Bahnhof Oberndorf (abgeschlossen 2023)
  • Neubau Bahnhof Bergheim (geplanter Baubeginn 2025)
  • Neubau Bahnhof Anthering (geplanter Baubeginn 2028)
  • Neubau Bahnhof Salzburg Itzling (geplanter Baubeginn 2030)
  • Sanierung Salzburg Lokalbahnhof (geplanter Baubeginn 2030)

Zweigleisiger Streckenausbau der Strecke „Nord“

  • Ausfahrt Bahnhof Bürmoos (abgeschlossen 2023)
  • Ausfahrt Bahnhof Bergheim (geplanter Baubeginn 2025)
  • Haidenöster – Bürmoos (geplanter Baubeginn 2026)
  • Ausfahrt Anthering (geplanter Baubeginn 2027)
  • Eching – St. Georgen (geplanter Baubeginn 2027)

Erhaltungsinvestitionen

  • Jährliche Erneuerungsarbeiten (laufend)
  • Erneuerung Fürwag - Weitwörth-Nussdorf (Arbeiten 2020 abgeschlossen)
  • Erneuerung Bürmoos – Lamprechtshausen (Arbeiten 2021 abgeschlossen)
  • Erneuerung Abschnitt Oichtensiedlung – Oberndorf (Arbeiten 2022 abgeschlossen)
  • Erneuerung Abschnitt Ziegelhaiden – Bürmoos (Arbeiten 2022 abgeschlossen)
  • Erneuerung Abschnitt Bergheim – Anthering und Acharting – Fürwag (2024 - derzeit in der Umsetzung)
  • Erneuerung St. Georgen – St. Pantaleon-Reith (Baubeginn ab 2027)
  • Erneuerung Eiferding - Riedersbach (Baubeginn ab 2027)

Modernisierung Sicherungstechnik

  • Ausrüstung der Gesamtstrecke mit GSM-R (spezialisierter Mobilfunkstandard, der für den Einsatz in Eisenbahnsystemen entwickelt wurde)
  • Neubau einer Fahrdienstleitung für die Gesamtstrecke
  • Überprüfung sämtlicher Eisenbahnkreuzungen gem. EisbKrV 2012 sowie Umsetzung der Bescheidauflagen
  • Errichtung von elektronischen Stellwerken
  • Einführung einer kontinuierlichen Zugbeeinflussung zur Erhöhung der Sicherheit

Aktuelle Baumaßnahmen 2024

  • Fahrwegsanierung Schlachthof - Anthering
  • Sanierung der Haltestellen: Schlachthof, Muntigl, Acharting, Siggerwiesen

Bei Fragen stehen wir jederzeit zur Verfügung:

Serviceline Verkehr

Kontaktmöglichkeiten

ServiceCenter Verkehr

contentcontactitem_1
